Advertisement
Advertisement
Corporate Samachar
८ असार २०८३, सोमबार
Advertisement

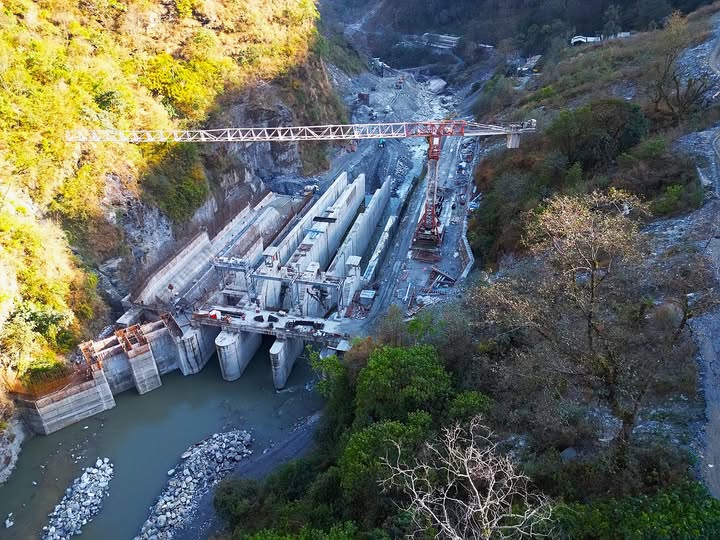

६ अर्बमा निर्माणाधिन राहुघाट आयोजना अन्तिम चरणमा, दसैँमा पनि ५०० जनाले काम गर्दै

६ अर्बमा निर्माणाधिन राहुघाट आयोजना अन्तिम चरणमा, दसैँमा पनि ५०० जनाले काम गर्दै
विज्ञापन
Advertisement

म्याग्दी । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको अन्तिम चरणमा पुगेको छ ।

विज्ञापन
Advertisement
Advertisement

नब्बे प्रतिशत भौतिक प्रगति भएको राहुघाटको सिभिल ठेक्काको सम्झौताको तेस्रो पटक थपिएको म्याद सन् २०२५ नोभेम्बर २७ सम्म छ । सुरुङ, बाँध र विद्युत्गृहको भौतिक संरचना निर्माण अन्तिम चरणमा पुगेको आयोजनाको विद्युत्गृहमा उपकरण जडान थालिएको रघुगङ्गा हाइड्रोपावरका आयोजना व्यवस्थापक राज विष्टले बताए।

ठेकेदारले दसैँको समयमा पनि ५०० जना भन्दा बढी मजदुर परिचालन गरेर निर्माणलाई निरन्तरता दिएको उनले जानकारी दिए । भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसियट्स (जेपी) ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) छ अर्बमा ठेक्का सम्झौता गरेको थियो ।

सन् २०२२ फेब्रुअरीमा पहिलो र सन् २०२२ फेब्रुअरीमा दोस्रो पटक थपिएको म्याद गत जुन २७ मा सकिएको थियो । कोरोना महामारी, बाढी, पहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको कम्पनीको भनाइ छ।

विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले पनि विद्युत्गृहका उपकरण आयात र जडानको काम लक्ष्यअनुसार गर्न सकेको छैन । भेलसँगको ठेक्काको म्याद आगामी डिसेम्बर ३१ सम्म छ ।

कार्ययोजनाअनुसार ठेकेदारले काम गरेमा आगामी डिसेम्बरमा राहुघाट निर्माणसम्पन्न हुने आयोजना व्यवस्थापक बिष्ट बताए । रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झीँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युत्गृह निर्माणको काम ९० प्रतिशत सकिएको छ ।

भारतीय आयात निर्यात (एक्जिम) बैङ्कको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारको संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्र्याक्ट (इपिसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो। पछिल्लो पटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसिएट्स (जेपी)ले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार रुपैयाँमा ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरिडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रशारण लाइनमा लिलो माध्यमबाट जोडिने छ । चारवटा टावर र प्रसारण लाइन पनि बनिसकेको छ ।

साझा: Facebook X WhatsApp Telegram
कर्पोरेट समाचार

कर्पोरेट समाचार

सबै लेख हेर्नुहोस्
विज्ञापन
Advertisement
Advertisement
Advertisement

Powered By: Nectar Digit
